亲爱的业主家人: 启信安好,字鉴臻心! 四季更迭,岁月流转。当秋风过境,初冬如期而至,时光在悄然间溜走,果实在酝酿中渐熟。龙运仕家秉持着以匠心筑建幸福,以品质回报期待的初心,为您的理想家镌刻美好模样。 时光悠然,执笔为贺。感恩每一位家人的信任和选择,在未来的日子里,我们将继续与您共同前行,陪伴左右。 2023年11月
工程进度
温暧初冬,初心不改以温暖笔触记录家的模样。

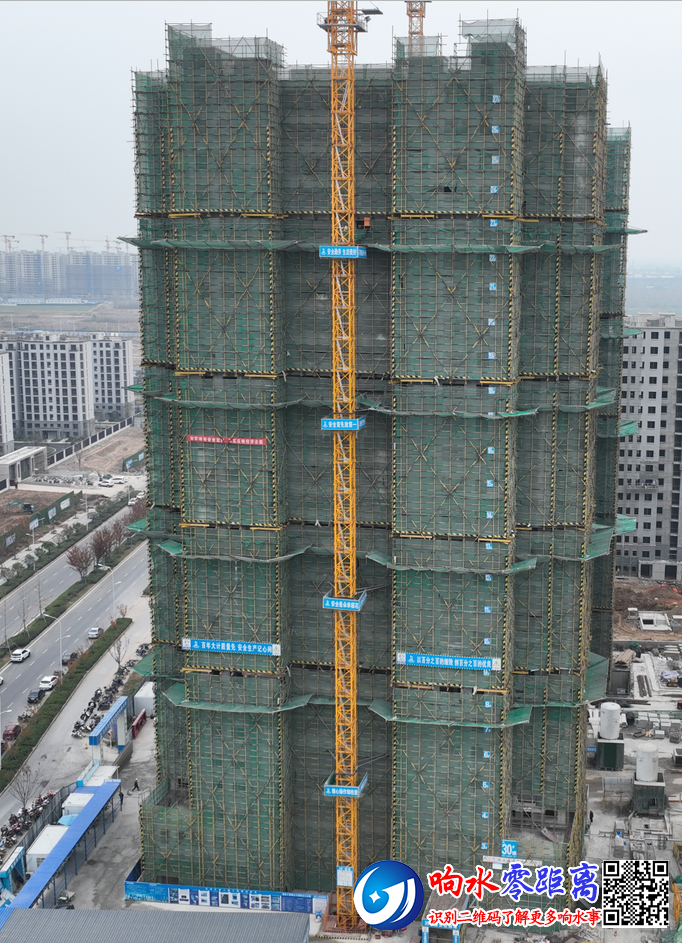

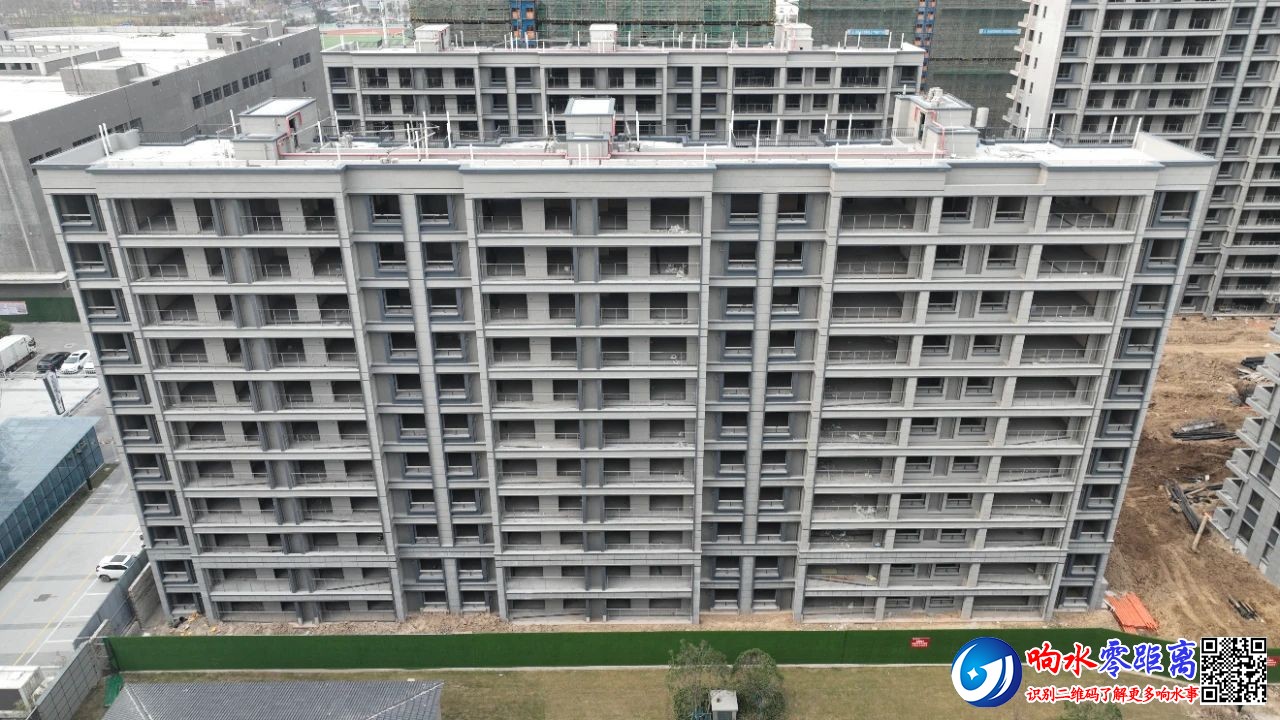

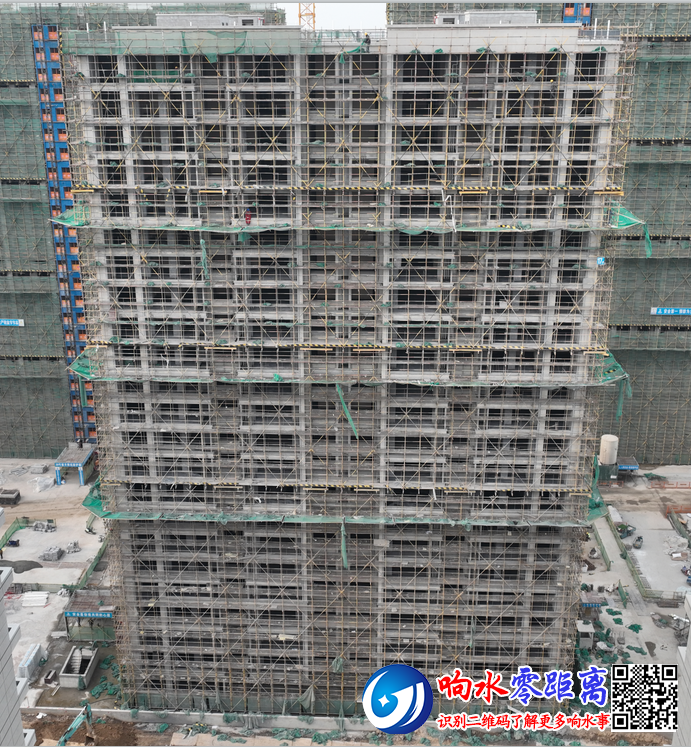

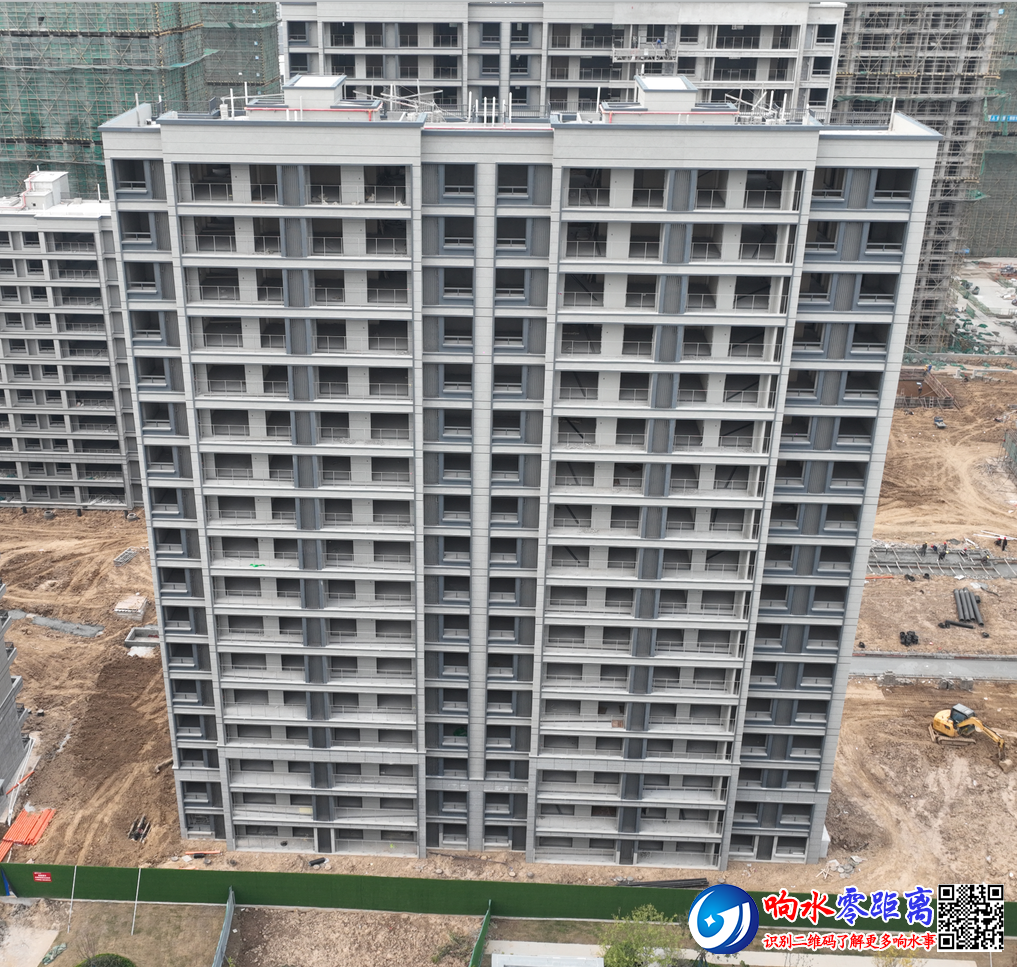

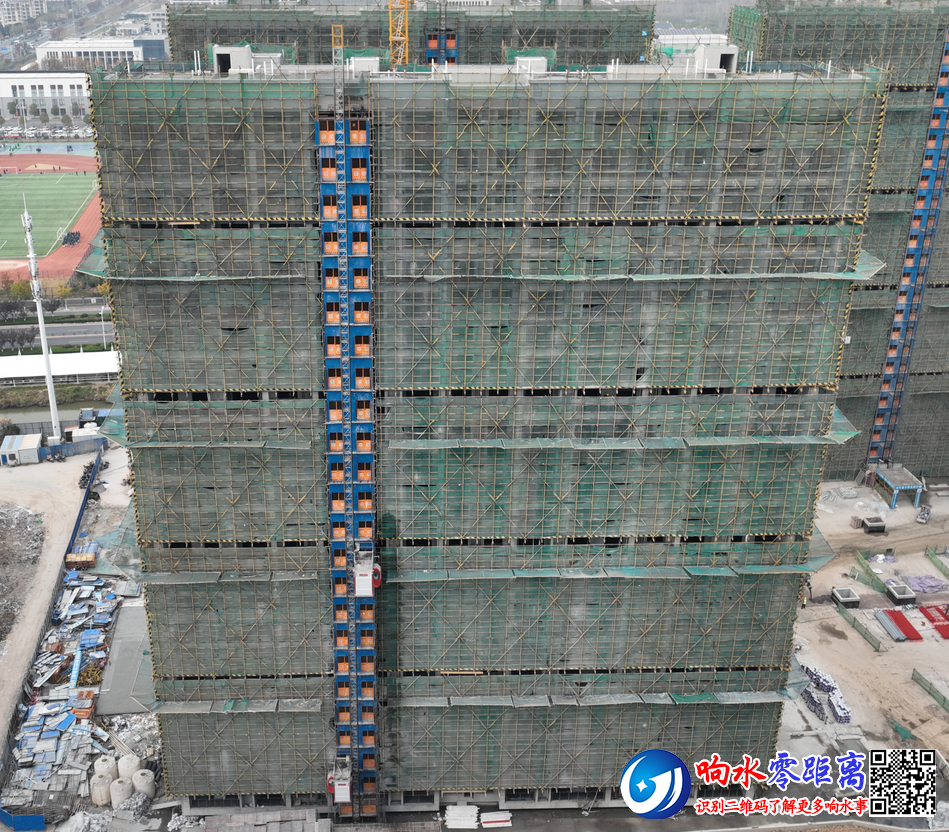

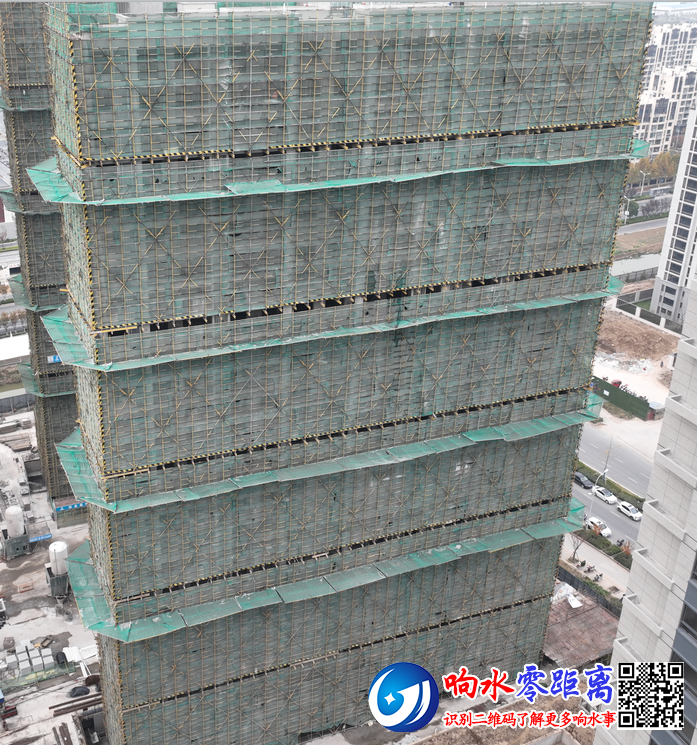

15#楼

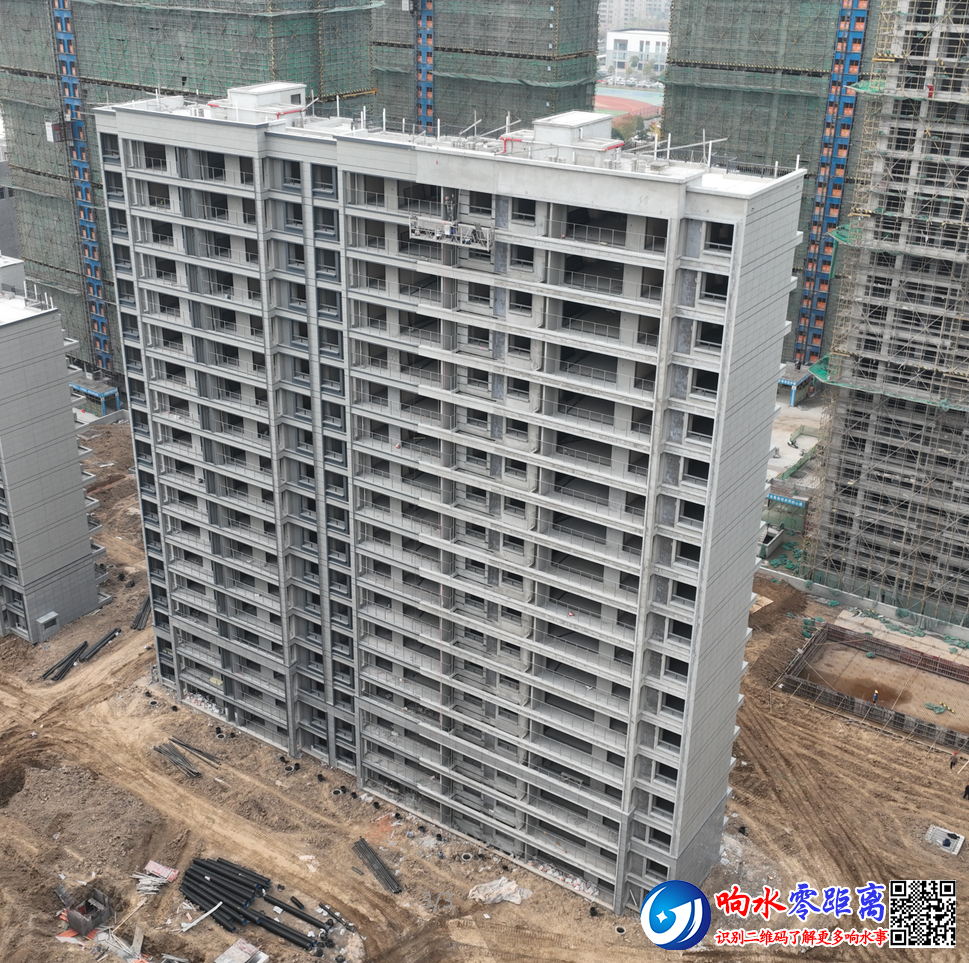

外立面涂料完成95%,外立面一体保温板已完成,屋面防水层、保温层、刚性保护层已完成,阳台栏杆骨架安装完成待安装玻璃栏板,电梯安装完成并在使用中、太阳能供回水管道施工中,给水管道施工中、窗扇准备陆续进场。
16#楼
外立面涂料完成95%,外立面一体保温板已完成,屋面防水层、保温层、刚性保护层已完成,阳台栏杆骨架安装完成待安装玻璃栏板,电梯安装完成并在使用中、公共部位铺贴地砖、太阳能供回水管道施工中,给水管道施工中、窗扇准备陆续进场。
17#楼

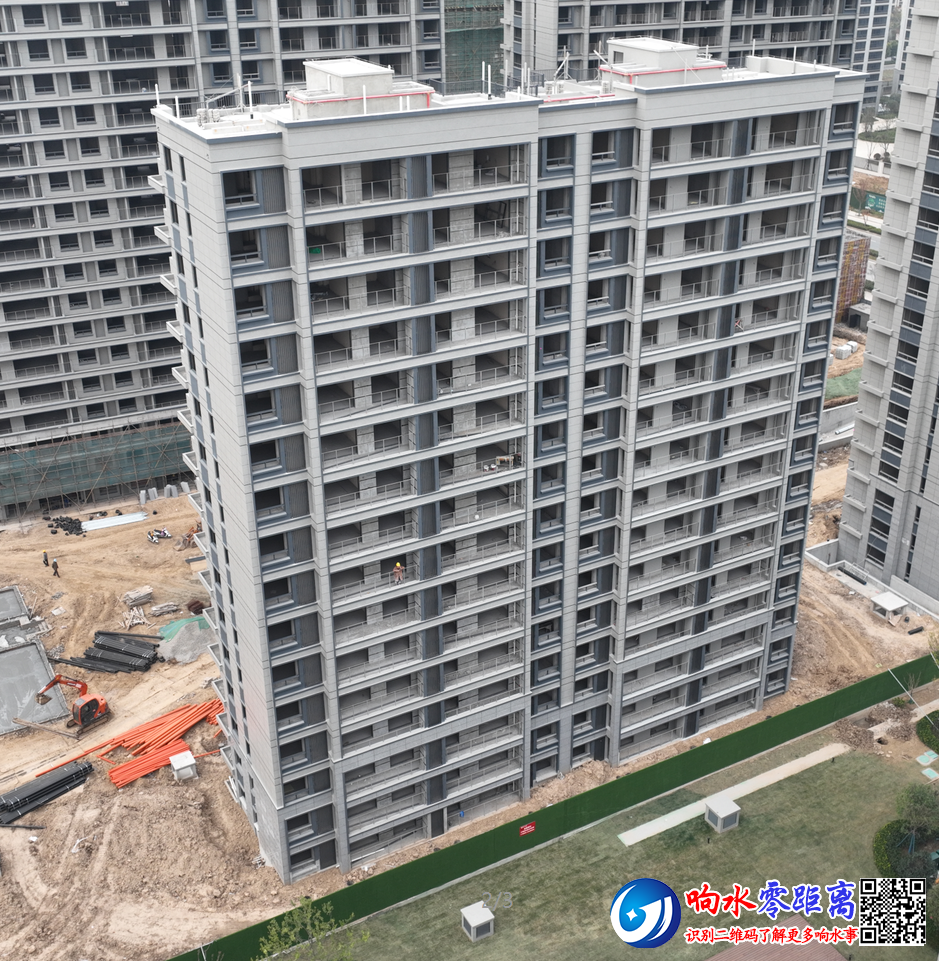

外立面涂料完成95%,外立面一体保温板已完成,屋面防水层、保温层、刚性保护层已完成,阳台栏杆骨架安装完成待安装玻璃栏板,电梯安装完成并在使用中、太阳能供回水管道施工中,给水管道施工中、窗扇准备陆续进场。
18#楼

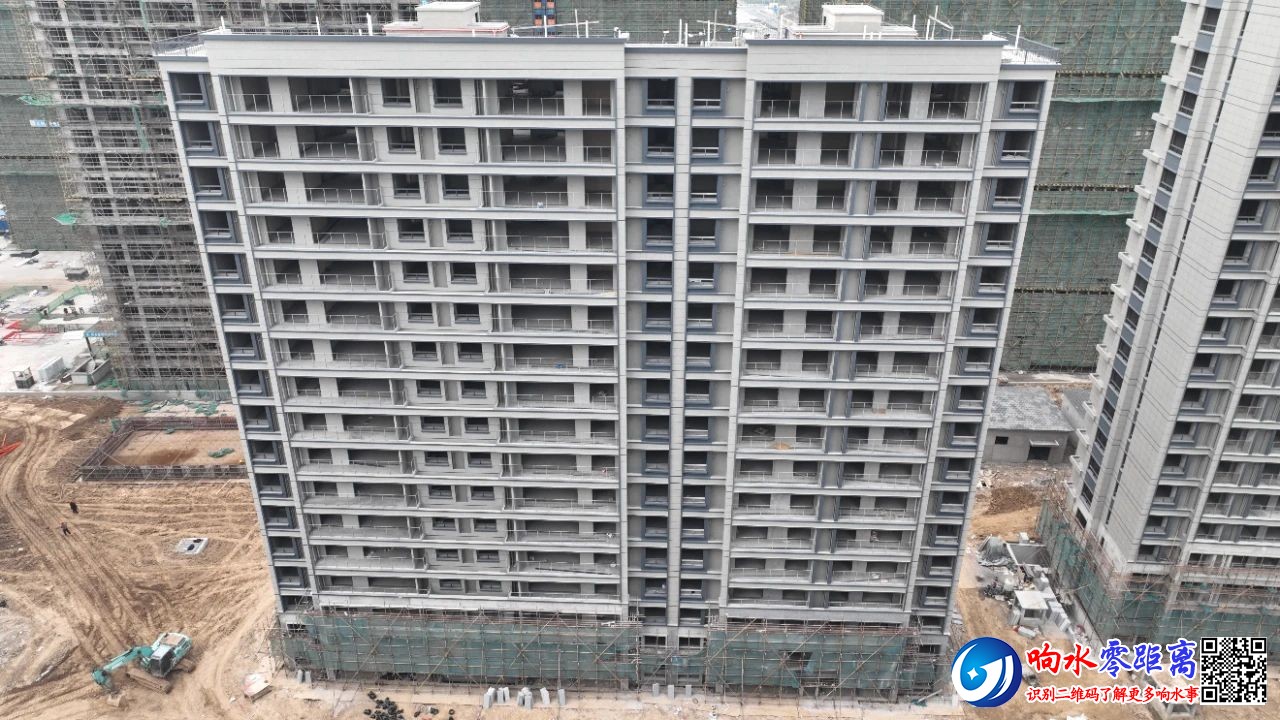

外立面涂料完成95%,外立面一体保温板已完成,屋面防水层、保温层、刚性保护层已完成,阳台栏杆骨架安装完成待安装玻璃栏板,电梯安装完成并在使用中、公共部位铺贴地砖、窗扇准备陆续进场。
19#楼
外立面涂料完成95%,外立面一体保温板已完成,屋面防水层、保温层、刚性保护层已完成,阳台栏杆骨架安装完成待安装玻璃栏板,电梯安装完成并在使用中、太阳能供回水管道施工中,给水管道施工中、窗扇准备陆续进场。
20#楼
外立面涂料完成95%,外立面一体保温板已完成,屋面防水层、保温层、刚性保护层已完成,阳台栏杆骨架安装完成待安装玻璃栏板,电梯安装完成并在使用中、公共部位铺贴地砖、室内穿照明线、窗扇准备陆续进场。
21#楼

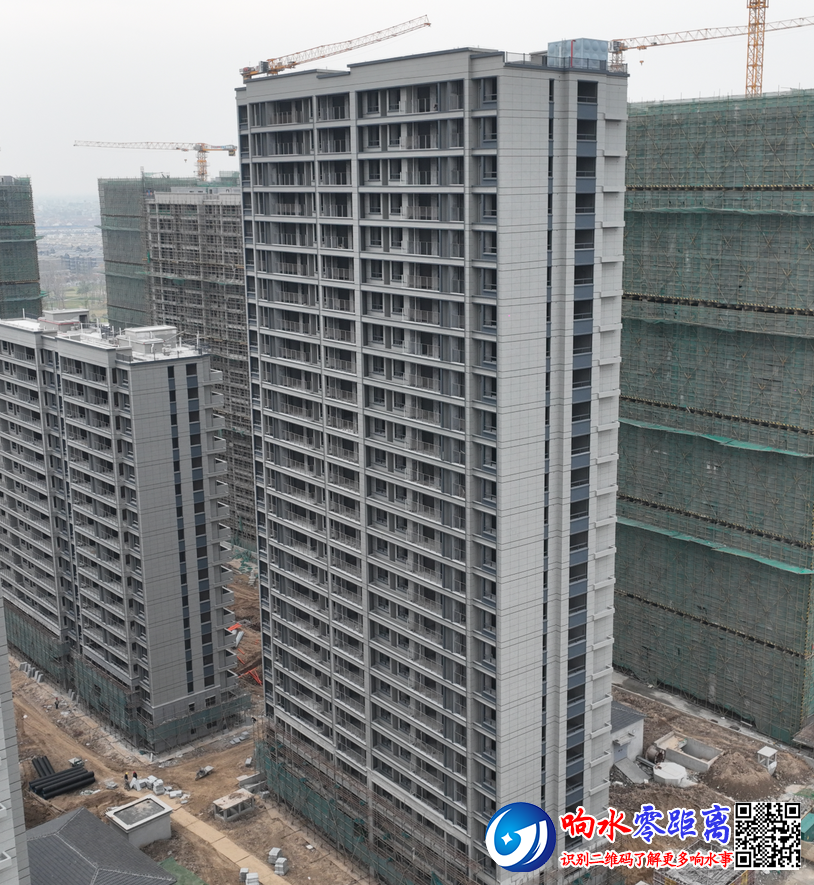

外立面涂料完成95%,外立面一体保温板已完成90%,屋面防水层、保温层、刚性保护层已完成,阳台栏杆骨架安装完成待安装玻璃栏板,电梯安装完成并在使用中,室内穿照明线,公共部分穿线,窗扇准备进场。
22#楼
外立面涂料完成95%,外立面一体保温板已完成20%,屋面防水层、保温层、刚性保护层已完成,阳台栏杆骨架安装完成待安装玻璃栏板,电梯安装完成并在使用中、公共部位铺贴地砖、窗扇准备进场。
23#楼

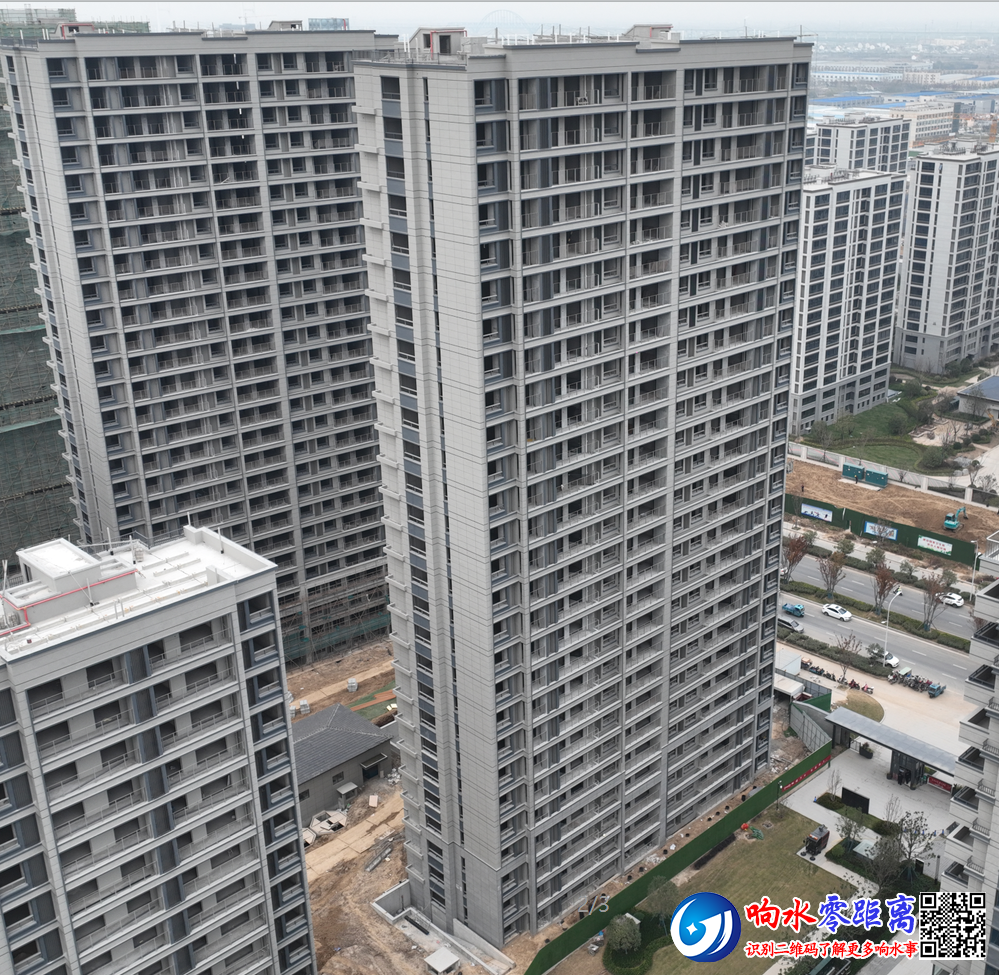

外立面保温完成100%,外墙排水管道安装中,屋面防水层、保温层、刚性保护层已完成,阳台栏杆骨架安装完成,内墙粉刷已经完成,室内保温地坪完成80%,附框已经完成待窗框进场安装,电梯已排产。
25#楼
外立面保温完成100%,室内排水及废水管道安装,屋面防水层、保温层、刚性保护层已完成,阳台栏杆骨架安装完成,内墙粉刷已经完成,室内保温地坪完成,附框已经完成待窗框进场安装,电梯已排产,外脚手架拆除中。
26#楼

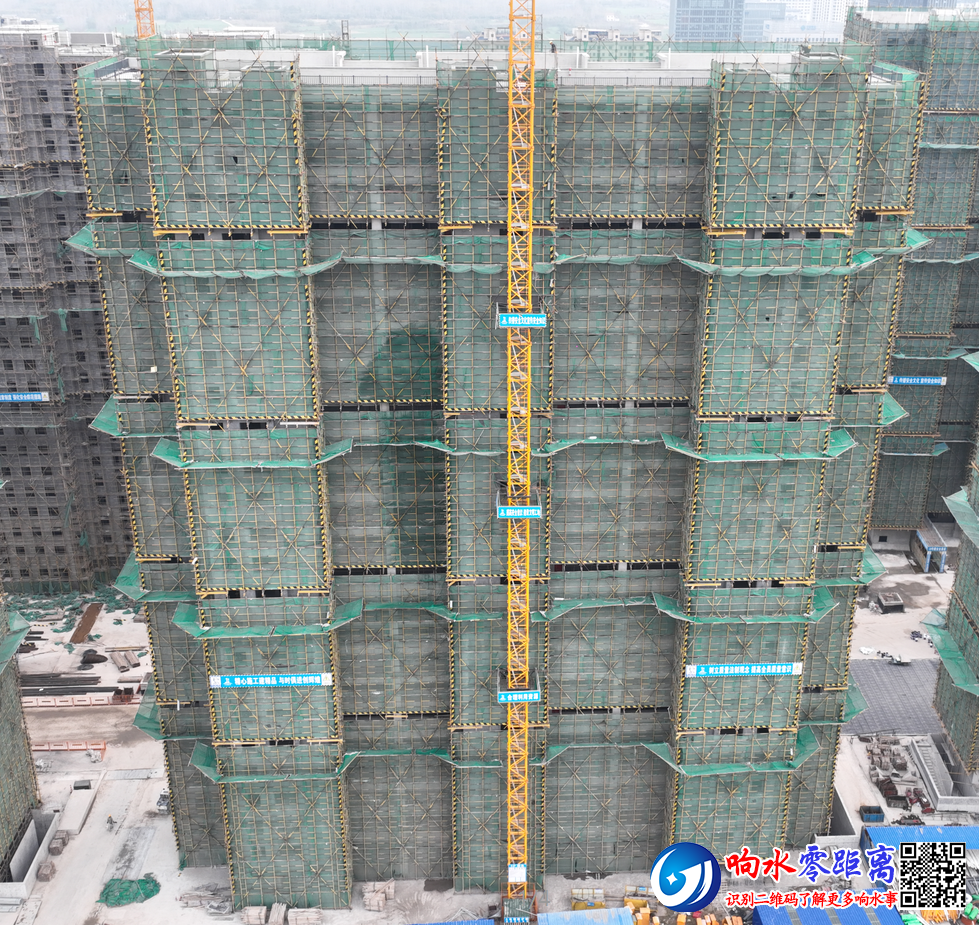

外立面保温完成100%,EPS装饰线条施工中,预埋电线管疏通及穿引线,屋面防水层、保温层、刚性保护层已完成,阳台栏杆骨架安装中,内墙粉刷已经完成80%,附框已经完成待窗框进场安装,电梯已排产。
27#楼

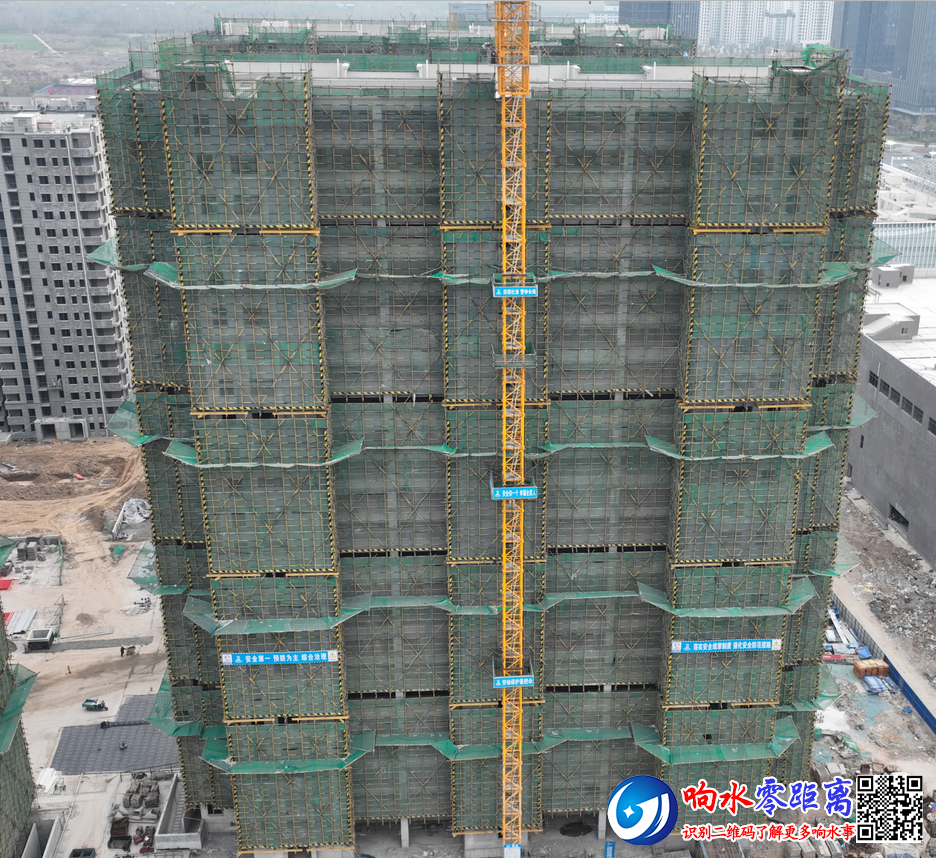

外立面保温完成100%,EPS装饰线条施工中,预埋电线管疏通及穿引线,屋面防水层、保温层、刚性保护层已完成,阳台栏杆骨架安装中,内墙粉刷已经完成65%,附框已经完成待窗框进场安装。
28#楼

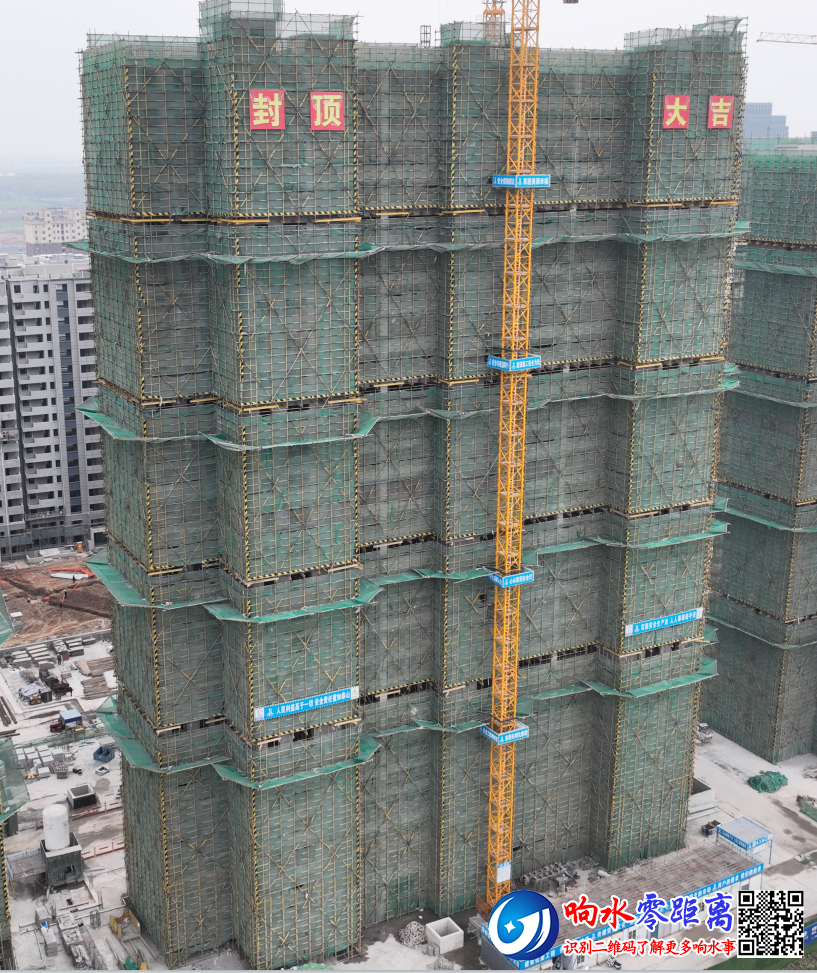

外立面保温完成100%,EPS装饰线条施工中,预埋电线管疏通及穿引线,屋面防水层、保温层、刚性保护层已完成,阳台栏杆骨架安装中,内墙粉刷已经完成85%,附框已经完成待窗框进场安装。
29#楼
外立面保温完成100%,EPS装饰线条施工中,预埋电线管疏通及穿引线,屋面防水层、保温层、刚性保护层已完成,内墙粉刷已经完成85%,附框已经完成待窗框进场安装。
30#楼
外立面保温完成100%,EPS装饰线条施工中,预埋电线管疏通及穿引线,屋面防水层、保温层、刚性保护层已完成,内墙粉刷已经完成85%,附框已经完成待窗框进场安装。
[color=rgba(0, 0, 0, 0.9)]每一次播报都承载一份期待, [color=rgba(0, 0, 0, 0.9)]美好从来不是一蹴而就, [color=rgba(0, 0, 0, 0.9)]龙运仕家始终秉承初心,
[color=rgba(0, 0, 0, 0.9)]倾注匠心于毫厘之间,
[color=rgba(0, 0, 0, 0.9)]为兑现理想家园勤耕不辍, [color=rgba(0, 0, 0, 0.9)]于时间中凝聚美好愿景,
[color=rgba(0, 0, 0, 0.9)]不忘初心,回馈每一个家庭的期盼。
|
